发表于 2014-6-16 10:53:09 | 显示全部楼层
我在去湘潭的路上看到,城铁和地铁一号线貌似就在中信新城往南一点的地方在芙蓉路上同时高架,想请问一下今后这2条线可以实现零换乘吗?
回复

使用道具 举报

发表于 2014-6-16 14:29:09 | 显示全部楼层
长株潭城际铁路荷塘制梁场成功预制第一百片箱梁

    发布日期:2014/6/16

    2014年6月15日上午,公司长株潭城际铁路荷塘制梁场第一百片箱梁成功浇筑,梁场施工进入了新阶段。

    荷塘制梁场占地面积约123.9亩,承担着长株潭城际铁路湘潭段349孔后张法预应力混凝土铁路桥箱型支梁预制任务,最大生产能力30孔/月,最大存梁能力54孔。

    自进场以来,荷塘制梁场全体员工奋勇争先,攻坚克难,于2013年4月28日成功预制首片箱梁,2013年12月18日通过了局级投产鉴定,2014年1月25日一次性通过国家生产许可认证。

    通过国家生产许可认证后,该梁场迅速加快了规模化箱梁预制的步伐。为确保节点任务的完成,梁场全体员工战晴天、抢雨天,想方设法赶工期,不断掀起施工高潮。在全力加快生产的同时,该梁场还不断总结前期经验,大力开展技术攻关,对钢筋加工、模板作业、混凝土浇筑等主要工序进行改进,缩短了箱梁的生产周期,提高了生产效率,确保了节点任务目标的完成。

    第一百片箱梁成功预制证明了该梁场快速批量生产质量合格稳定的大型箱式桥梁的能力,为长株潭城际铁路湘潭段架梁施工顺利进行提供了保障,也为项目部圆满完成年度施工任务打下了坚实的基础。

评分

1

查看全部评分

回复

使用道具 举报

发表于 2014-6-16 14:41:12 | 显示全部楼层
回复 359# zxchaha


    {:5_122:}
回复

使用道具 举报

发表于 2014-6-19 09:33:40 | 显示全部楼层
太慢了!有些地方一天通了两条城际铁路,草!
回复

使用道具 举报

发表于 2014-6-19 11:19:37 | 显示全部楼层
看到武汉城轨的票价,不知长沙城轨的票价怎样?
回复

使用道具 举报

发表于 2014-6-19 11:34:49 | 显示全部楼层
地下段太长,武汉地上部分长,所以完工早
回复

使用道具 举报

发表于 2014-6-24 08:51:58 | 显示全部楼层
长株潭城际铁路优化设计,以隧道的方式下穿三湘南湖大市场段,相比原来架设高架桥的设计,拆迁量大为减少。记者昨日从中铁隧道集团长株潭城际铁路项目部了解到,城铁施工已经启动三湘南湖大市场段的拆迁,盾构机将从市场内的留园路地段下井向西北方向掘进。根据计划,长株潭城铁长沙火车站以南的线路有望2016年通车,长沙火车站以西的线路将于2017年完工。

  设计   “桥改隧”下穿三湘南湖大市场
据了解,在长沙火车站以北区域,长株潭城铁原计划以高架桥的形式上跨三湘南湖大市场,即城铁线路自长沙火车站引出后,向北通过高架桥跨越远大路、三湘南湖大市场等路段。方案优化过程中发现,如果架设高架桥,沿线拆迁量较大,也不利于该区域整体规划与发展,采用隧道下穿该区域则可避免大量拆迁。为此,长株潭城铁建设对三湘南湖大市场路段进行了“桥梁改隧道”设计变更。根据部署,盾构机将从三湘南湖大市场内的留园路旁下井,向西北方向掘进4公里多,最后从开福寺站的东端吊出。

  “桥改隧”之后,城铁湘江隧道的长度增加了2公里多,目前三湘南湖大市场内正在进行的拆迁路段,以后将成为湘江隧道出地面后与地面部分对接的节点路段。据悉,城铁线路经长约11.45公里的湘江隧道从远大路北侧出地面后,继续向南到达长沙火车站,在长沙火车站东侧设城铁车站,火车站将增设股道满足城铁通过条件。城铁线路继续以路面形式向南,到达杨家山的树木岭隧道入口再次进入地下,直至南三环出地面。
进度   两大隧道主要工点全部开建

  全长约96公里、设计时速200公里的长株潭城铁连接长沙、株洲、湘潭三市,全线建成后将在三市之间形成“人”字形的半小时通勤圈。城铁长沙段一共设有12个站,全线两大重难点控制性工程——湘江隧道、树木岭隧道均在长沙段范围内。目前,湘江隧道、树木岭隧道城铁线路主要工点已经全部开建。

  湘江隧道的两台盾构机已经顺利穿过湘江,到达开福寺站。该段区间掘进里程全长约2.7公里,其中穿越湘江段长达1100米。城铁湘江隧道的盾构机刀盘开挖直径达到9.34米,开挖的隧道相当于三层楼高,是目前国内最大直径的过江土压平衡盾构机。根据城铁建设计划,包括雷锋大道站、市府站、滨江新城站、开福寺站在内的长沙火车站以西的城铁线路将于2017年完工。

  作为全线最长的隧道,树木岭隧道从杨家山入地,至南三环出地,全长12.86公里。目前,树木岭隧道整体施工任务已完成过半,计划于明年底主体完工,为城际铁路长沙火车站以南至株洲、湘潭的线路实现2016年底通车提供有利条件。

评分

2

查看全部评分

回复

使用道具 举报

发表于 2014-6-24 20:21:11 | 显示全部楼层
2014.6.21

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?注册

x

评分

1

查看全部评分

回复

使用道具 举报

发表于 2014-6-24 21:45:40 | 显示全部楼层
回复 359# zxchaha


    这箱梁看的真舒心
回复

使用道具 举报

发表于 2014-6-27 19:39:04 | 显示全部楼层
2014.6.21
EMPORIO 发表于 2014-6-24 20:21



    早的很{:5_111:}
回复

使用道具 举报

发表于 2014-7-14 09:19:08 | 显示全部楼层
尼玛啥时候能通啊!!!
回复

使用道具 举报

发表于 2014-7-14 13:37:56 | 显示全部楼层
长株潭城际铁路“四电”系统集成和防灾安全监控工程施工总价承包招标资格预审公告(代招标公告)

招标编号 JS2014-026

招标项目名称 新建长沙至株洲、湘潭城际铁路工程
建设单位  湖南城际铁路有限公司,湖南城际铁路有限公司  招标类型 施工招标
招标方式 公开招标  联系人 毛明发
联系电话 0731-82363929  邮      编 400014
地      址 长沙市香樟东路9号中南博远大厦813  传      真 0731-82363920
电子邮件 hncjjcb@126.com  发布时间 2014-07-14

公告内容
1.招标条件
本招标项目长株潭城际铁路已由原铁道部和湖南省以《关于新建长沙至株洲湘潭城际铁路可行性研究报告的批复》(铁计函〔2010〕270号)、《关于新建长沙至株洲湘潭城际铁路初步设计的批复》(铁鉴函〔2010〕770号)批准建设,项目业主为湖南城际铁路有限公司,建设资金来自中国铁路总公司及湖南省所出资本金和商业银行贷款,项目出资比例为资本金与银行贷款各占50%,其中资本金中国铁路总公司和湖南省各出50%,招标人为湖南城际铁路有限公司。项目已具备招标条件,现对长株潭城际铁路“四电”系统集成和防灾安全监控工程施工总价承包进行公开招标,特邀请有兴趣的潜在投标人(以下简称申请人)提出资格预审申请。


2.项目概况与招标范围
2.1项目及工程概况
新建长沙至株洲湘潭城际铁路是长株潭城市群铁路交通网的核心部分,地处长沙、株洲、湘潭城市群中心地带。线路走向大体为北南向“人”字型,以京广铁路长沙站为中心,在湘江以东向南过暮云,沿京广铁路走廊接入株洲站,并延伸至七斗冲站;线路自暮云跨京广铁路、过昭山,经荷塘、板塘,两跨既有沪昆铁路后过湘江,引入既有湘潭车站;线路自长沙站向北并行京广铁路于德雅路前以隧道方式进入地下,沿开福寺西行,穿过湘江后,沿杜鹃路经长沙市政府北侧至雷锋大道站,线路全长95.513km。全线共设车站21个,其中:高架站、地下站各8个(无配线),其余为地面站(有配线)。

主要技术标准:
铁路等级:客运专线;
正线数目:双线;
速度目标值:200km/h,长沙、株洲、湘潭市区路段根据实际情况确定;
最小曲线半径:一般地段2200m,困难地段2000m,长沙、株洲、湘潭市区路段根据实际情况和速度时间曲线模拟确定;
限制坡度:20‰,个别地段经行车检算不大于30‰;
牵引种类:电力;
机车类型:动车组;
到发线有效长度:长沙站650m,其余车站450m;
列车运行方式:自动控制;
行车指挥方式:调度集中。

2.2计划工期
计划于2014年10月1日开工,2016年6月30日竣工(其中长沙至雷锋大道段2017年6月30日竣工),总工期21个月。

2.3本次招标范围
长株潭城际铁路设计范围内(不含捞刀河调车场和车辆段搬迁工程)的通信、信号、电力、电力牵引供电、防灾安全监控的建筑安装、设备购置、系统集成,配合联调联试、试运行等工作。
2.4标段划分及主要工程内容
2.4.1全线划分为一个标段。
2.4.2主要工程内容:

2.4.2.1通信:
在长沙至暮云、暮云至湘潭、暮云至七斗冲沿线两侧各敷设一条GYTZA53-24芯光缆;区间直放站至相邻基站间、综合视频监控系统在公跨铁桥梁、车站咽喉区、隧道口等所设置的光端机与相邻传输节点间敷设GYTZA53型8芯光缆。基站共有24处,其中区间基站建设2处,动车所1处,车站设备安装调试21站。

2.4.2.2信号:
调度所中心设备1套,设CTC/TDCS车站设备7套,车站计算机联锁系统9套,区间自动闭塞设备95.513km,车站信号监测设备13套。

2.4.2.3自然灾害及异物侵限监测:
风监测点8处,雨量监测点5处,雪深监测点2处,异物侵限监控点2处。暮云站防灾机房新设本线监控数据数据处理设备1套;防灾安全监控系统监控终端3套;沿线共设置防灾监控单元10套。

2.4.2.4牵引供电:
全线新建长沙、暮云、七斗冲3座牵引变电所,新建中信新城、时代、湘潭3座分区所,新建1座长沙城际动车运用所开闭所。正线接触网架设244.86条公里,站线架设76.68条公里。

2.4.2.5电力供电:
高压电源架空线路14.8km,高压电缆线路283.39km,低压电缆线路480.67km,新建10kV配电所5座,改建10kV配电所3座,车站及动车所变电所37座,地下区间车站及动车所动力配电及FAS和BAS系统。

3.申请人资格要求
3.1本次资格预审要求申请人具备以下资质和业绩,并在人员、设备、资金等方面具有相应的施工能力并满足本项目资格预审文件的最低要求。其中,申请人拟派项目经理须具备铁路工程或机电工程专业壹级注册建造师执业资格和有效的安全生产考核合格证书,且未在其他在建工程项目任职。
3.1.1资质要求
3.1.1.1在中华人民共和国境内合法注册的独立法人。
3.1.1.2具有认证机构认证的质量管理体系、环境管理体系和职业健康安全体系认证证书,具有有效的安全生产许可证。
3.1.1.3申请人须为集团公司,具有铁路电气化工程专业承包壹级和铁路电务工程专业承包壹级。
3.1.1.4上述二项资质子公司具备也可。
3.1.2业绩要求
应具有工程规模累计在80正线公里及以上的高速铁路或客运专线(或城际铁路)通信、信号、牵引供电、电力供电系统集成施工经验且稳定运营一年以上的业绩。
3.2本次资格预审接受联合体资格预审申请。联合体申请资格预审的,应满足下列要求:联合体成员包括牵头单位不超过3家;联合体成员均须为集团公司;联合体成员均不得再以自己名义单独投标,也不得组成新的联合体或参加其他联合体投标;联合体牵头单位必须具备铁路电气化工程专业承包壹级资质和铁路电务工程专业承包壹级资质(上述二项资质子公司具备也可),且联合体牵头单位必须有高速铁路或客运专线(或城际铁路)通信、信号、电力、电力牵引供电系统集成工程的牵头业绩;联合体成员方应具备相应的铁路电气化工程专业承包壹级资质或铁路电务工程专业承包壹级资质(上述二项资质子公司具备也可),且必须有相应工程的施工业绩;由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。
3.3各申请人可就上述标段中的1个标段提出资格预审申请。

4.资格预审方法
本次资格预审采用合格制。

5.资格预审文件的获取
5.1请申请人于2014年7月19日至2014年7月23日,每日上午9:00时至11:00时,下午14:00时至17:00时(北京时间,下同),通过北京市工程建设交易信息网登录铁路招标投标网上交易平台下载资格预审文件(电子版)。
5.2资格预审文件每套售价3000元人民币,采用银行汇款方式,售后不退。本次招标只接受银行汇款,不接受现金或其他方式,并确保在购买资格预审文件之前将上述费用汇至招标人指定帐户。
5.3资格预审文件不接受邮购。

6.资格预审申请文件的递交
6.1递交资格预审申请文件的时间为2014年7月31日9时00分至2014年7月31日11时00分,递交资格预审申请文件的截止时间(申请截止时间,下同)为2014年7月31日11时00分,通过北京市工程建设交易信息网登录铁路招标投标网上交易平台上传《资格预审申请函》,同时在北京市建设工程发包承包交易中心良乡评标区(地址:北京市房山区长阳镇稻田南里15号)递交资格预审申请文件(纸质)。
6.2逾期送达或者未送达指定地点的或未上传资格预审申请函的资格预审申请文件,招标人不予受理。

7.发布公告的媒介
本次资格预审公告同时在北京市工程建设交易信息网(网址:www.bcactc.com)和中国采购与招标网(网址:www.chinabidding.com.cn)及铁路建设工程网(网址:www.rebcenter.com/)上发布。

8.联系方式
招标人:湖南城际铁路有限公司
地址:长沙市香樟东路9号中南博远大厦813
邮编:400014
联系人:毛明发、冯志陵
电话:0731-82363929、0731-82363920
传真:073182363920
电子邮件:hncjjcb@126.com
网址:
开户银行:建行长沙铁银支行
账号:43001710661059668899
2014年7月14日

评分

1

查看全部评分

回复

使用道具 举报

发表于 2014-7-14 15:05:58 | 显示全部楼层
整整比北边晚2年竣工
回复

使用道具 举报

发表于 2014-7-14 16:21:26 | 显示全部楼层
回复 370# zxchaha


    四电集成完工到通车大概4~6个月吧。所以,长株潭2016年底和2017年底通车。

评分

1

查看全部评分

回复

使用道具 举报

发表于 2014-7-26 18:04:45 | 显示全部楼层

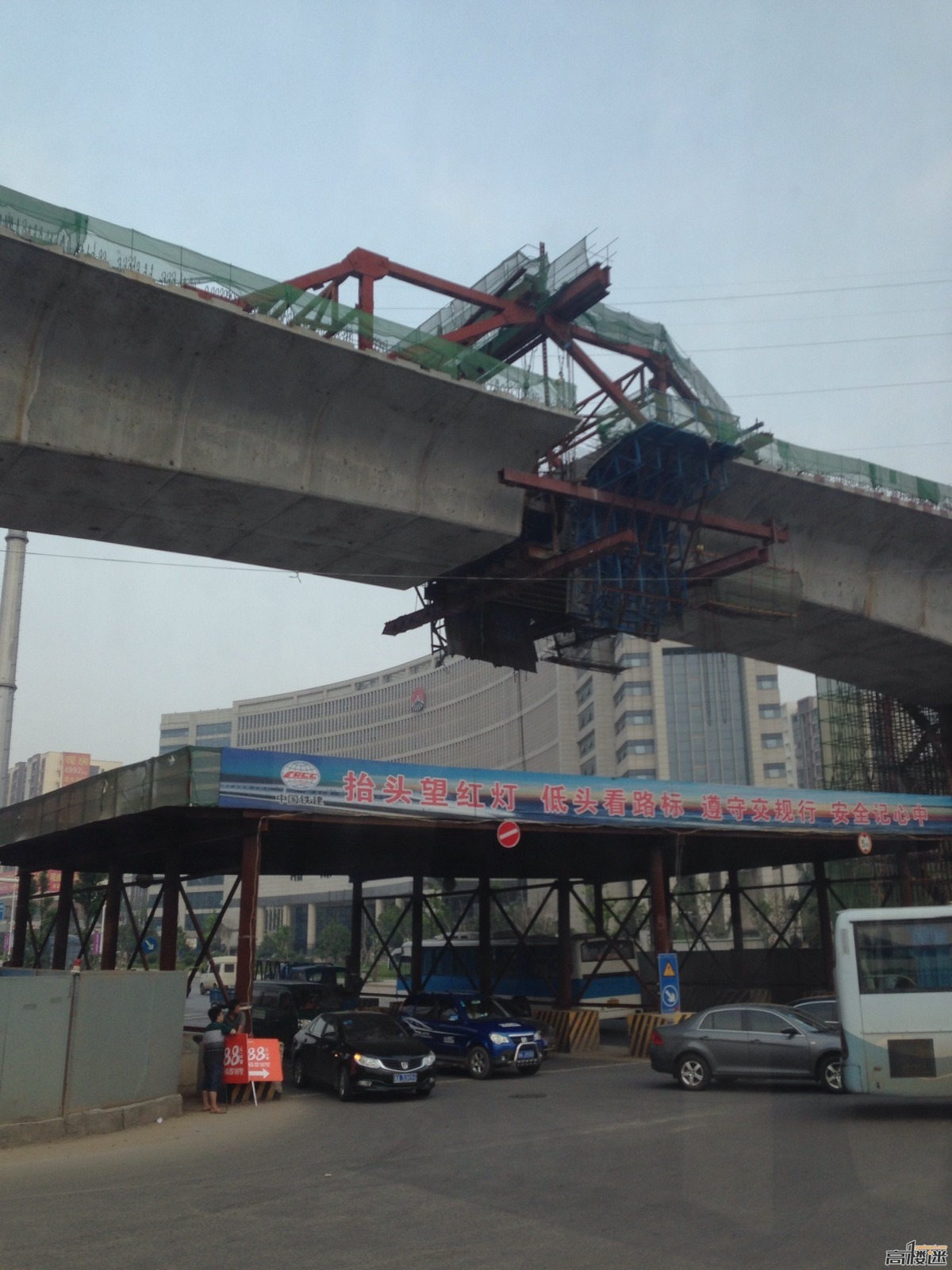

网友“53694301”发的图,应该是长沙段吧

评分

2

查看全部评分

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 注册

本版积分规则

小黑屋|手机版|高楼迷

GMT+8, 2025-8-5 02:13 , Processed in 0.079883 second(s), 10 queries , Redis On.

Powered by Discuz! X3.4 Licensed

© 2001-2013 Comsenz Inc.

快速回复 返回顶部 返回列表
