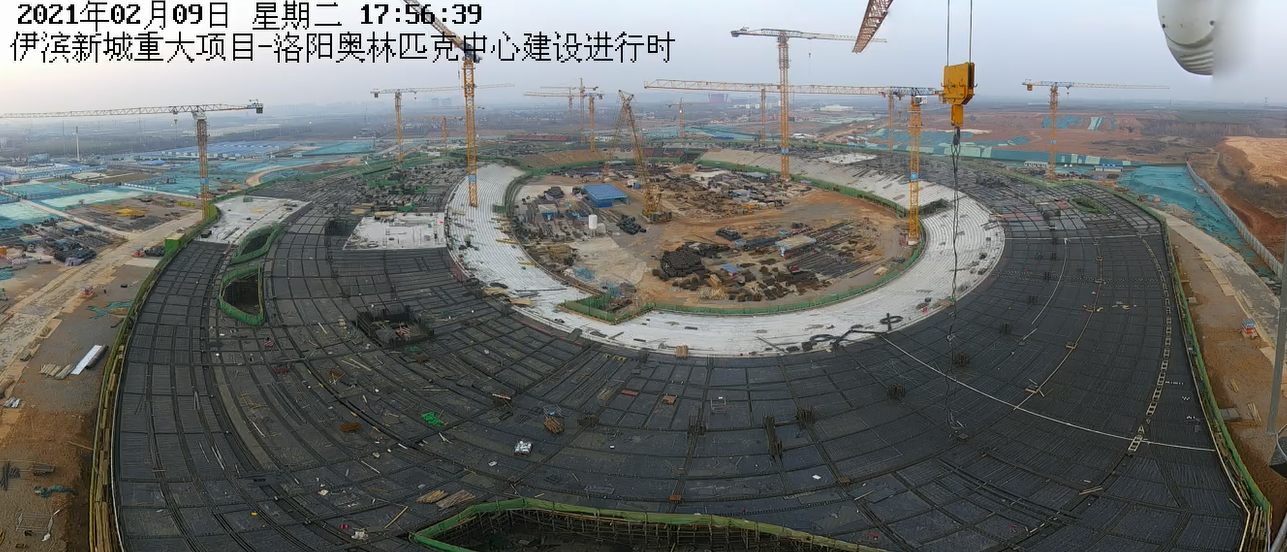

洛阳市奥林匹克中心项目一期建设工程春节不停歇,项目部100余名管理人员全部在岗,800余名劳务人员坚守施工一线,履带吊、装载机、挖掘机、叉车、运输车辆等各种机械20余台,现场施工所需材料,钢筋、混凝土、模板、埋件等陆续进场。
体育场:(1)A1区首层内架搭设完成100%,看台混凝土浇筑完成100%,开始进行核心筒及梁板钢筋绑扎;(2)A2区模板铺设完成95%,钢筋绑扎完成45%,看台混凝土浇筑完成30%;(3)A3区梁板模板完成95%,梁板钢筋绑扎完成65%,看台混凝土浇筑完成100%,顶板混凝土浇筑完成15%;(4)A4区首层内架搭设完成100%,梁板模板完成95%,钢筋绑扎完成60%,看台混凝土浇筑完成100%,开始进行核心筒及梁板钢筋绑扎;(5)地下室已封顶,侧墙防水施工完成100%,开始进行肥槽回填施工。
游泳馆:游泳馆地下室结构已封顶;
田径训练馆:承台地梁混凝土浇筑完成100%,首层架体搭设完成65%,开始进行首层架体搭设。 |
|
