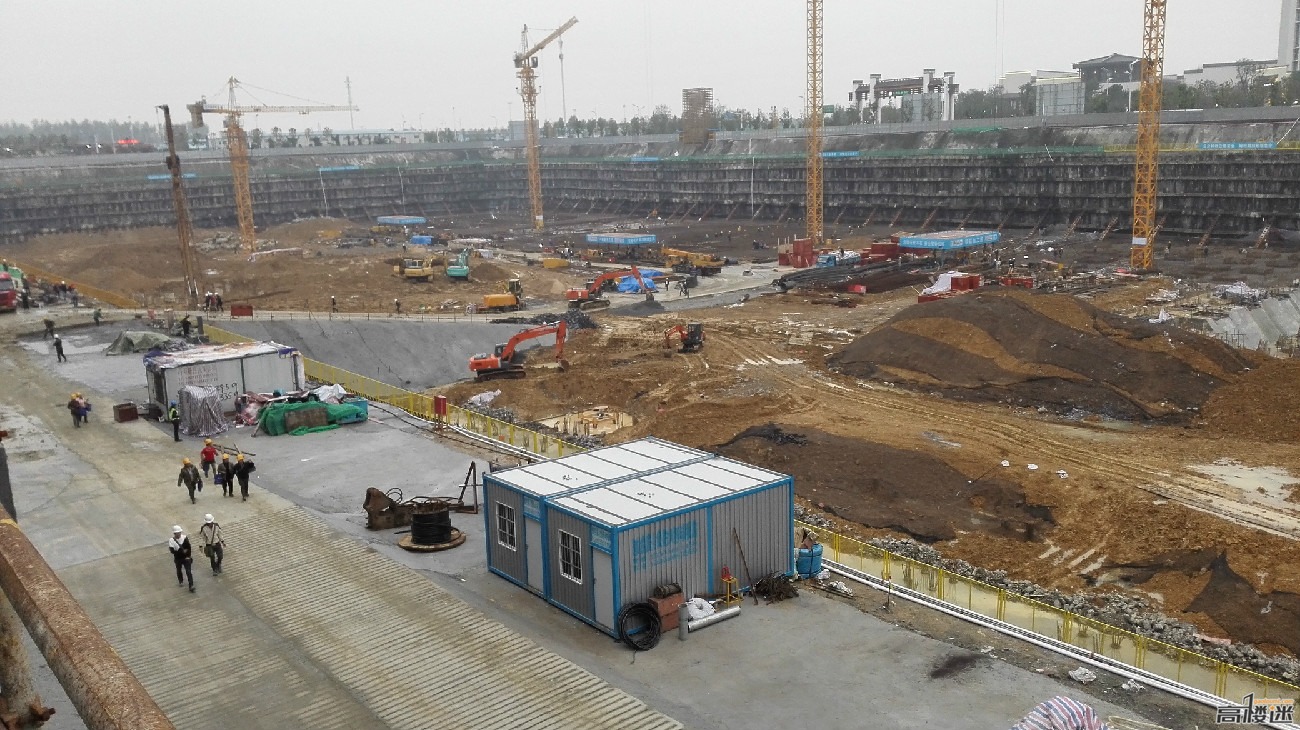

刚才去翻了下长沙九龙仓建设纪实,他们是13年6月下旬开始铺底层混凝土(他们没有桩基,没有破桩工序,直接浇底层混凝土的),咱们518大概是今年八月底破桩完毕开始底层混凝土:然后长沙13年9月15完成大底板浇筑,次年2月出地面(长沙的坑有40多米深);不过长沙主塔附塔基本进度都是一样的,咱们恒大主楼现在还没铺钢筋,最矮的两个副楼倒是铺钢筋了,还有两个副楼桩头还没破,进度不统一;给大家参考下。

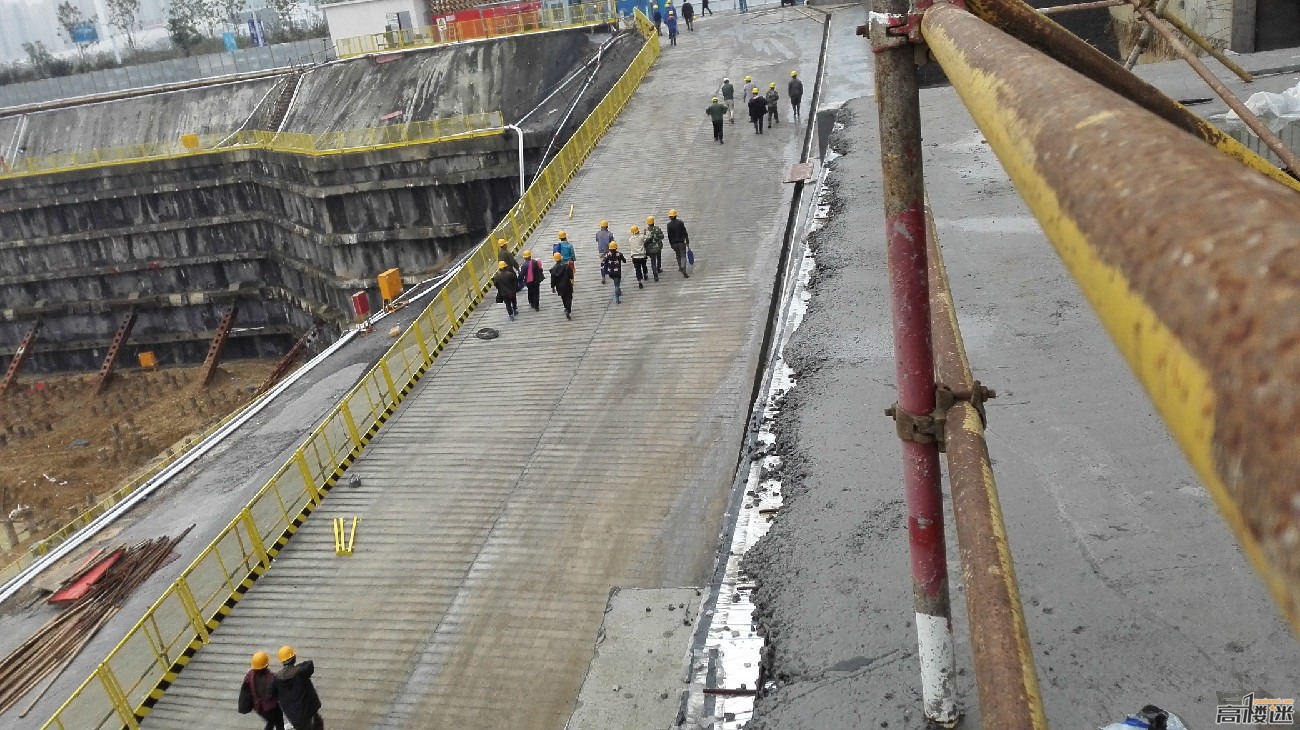

个人预测等天气好转咱们的T1能开始钢筋作业的话,估计主楼12月中旬能完成大底板浇筑,明年四月份出地面。 不知道预测的对不对哦,恒大自己的进度表是12月4日正负零,这差距有点大呀。。。。 |
|
