开工典礼-------2009年09月25日
桩基工程开工---2010年12月15日
大底板浇筑-----2012年03月31日
出正负零时间---2012年10月11日
建至100米高---2013年10月18日
建至200米高---2014年04月24日
建至300米高---2014年09月24日
结构封顶时间---2015年04月16日
钢结构封顶-----2015年***
幕墙安装完成---2015年***
机电安装完成---2015年***
竣工备案-------201***

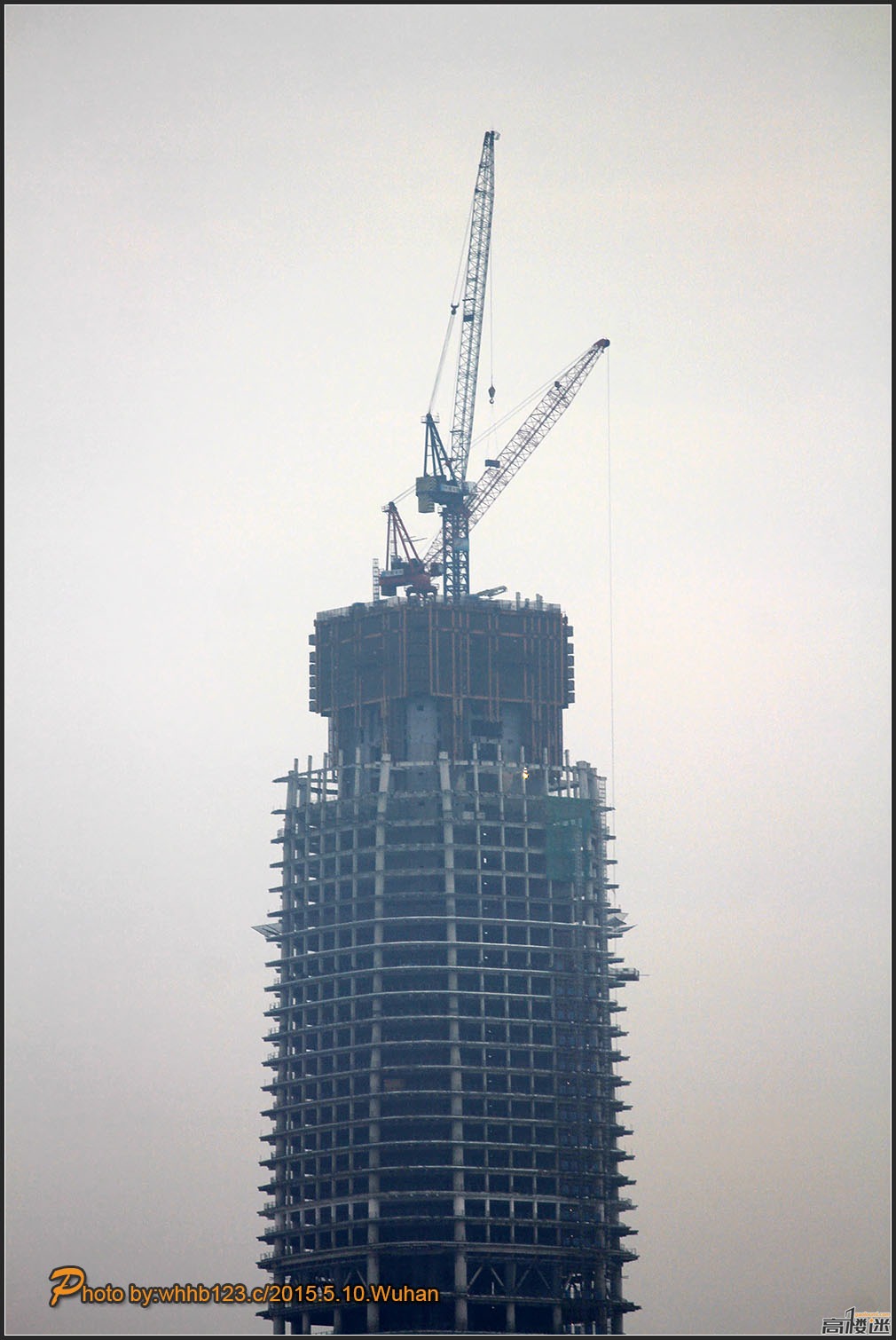

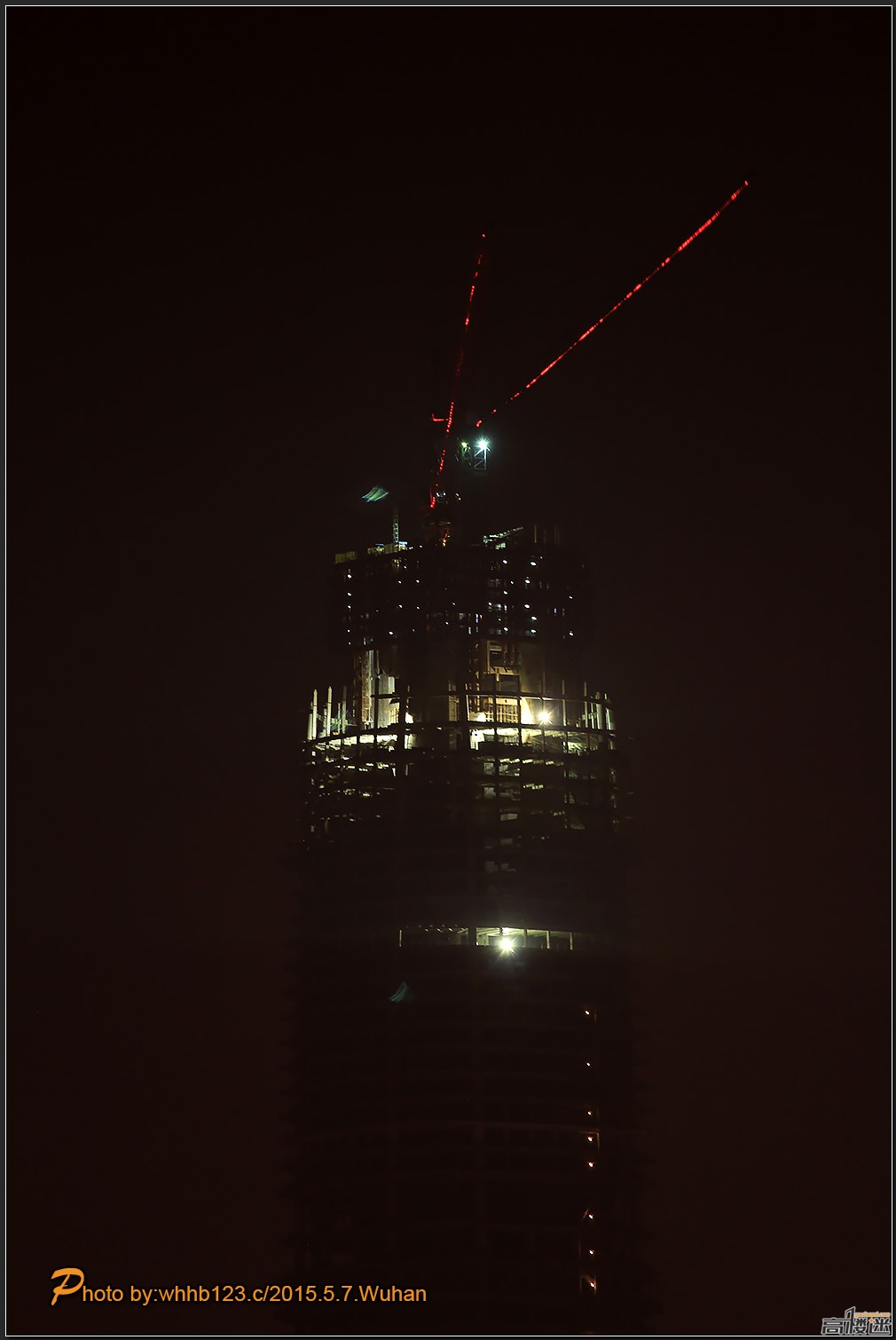

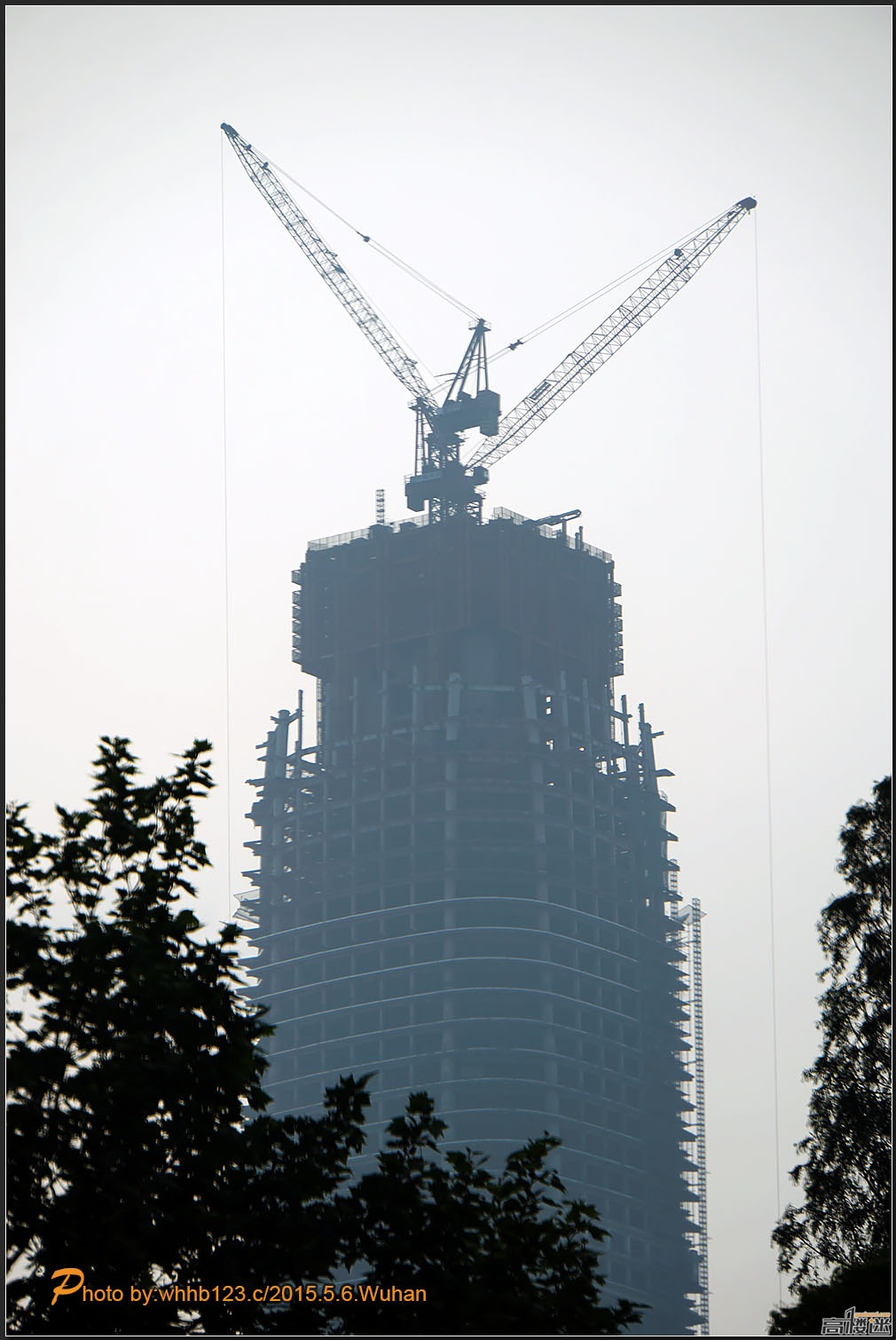

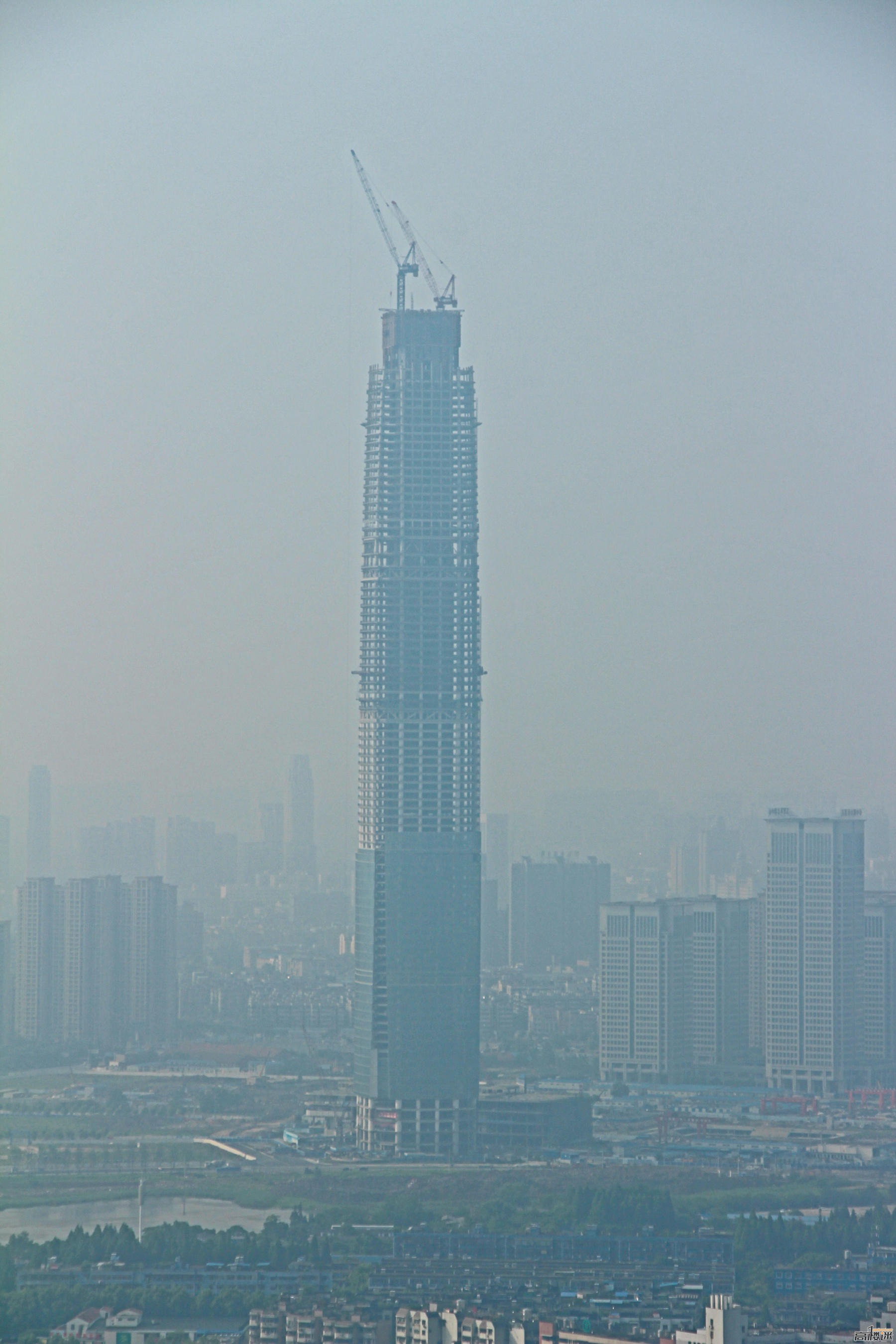

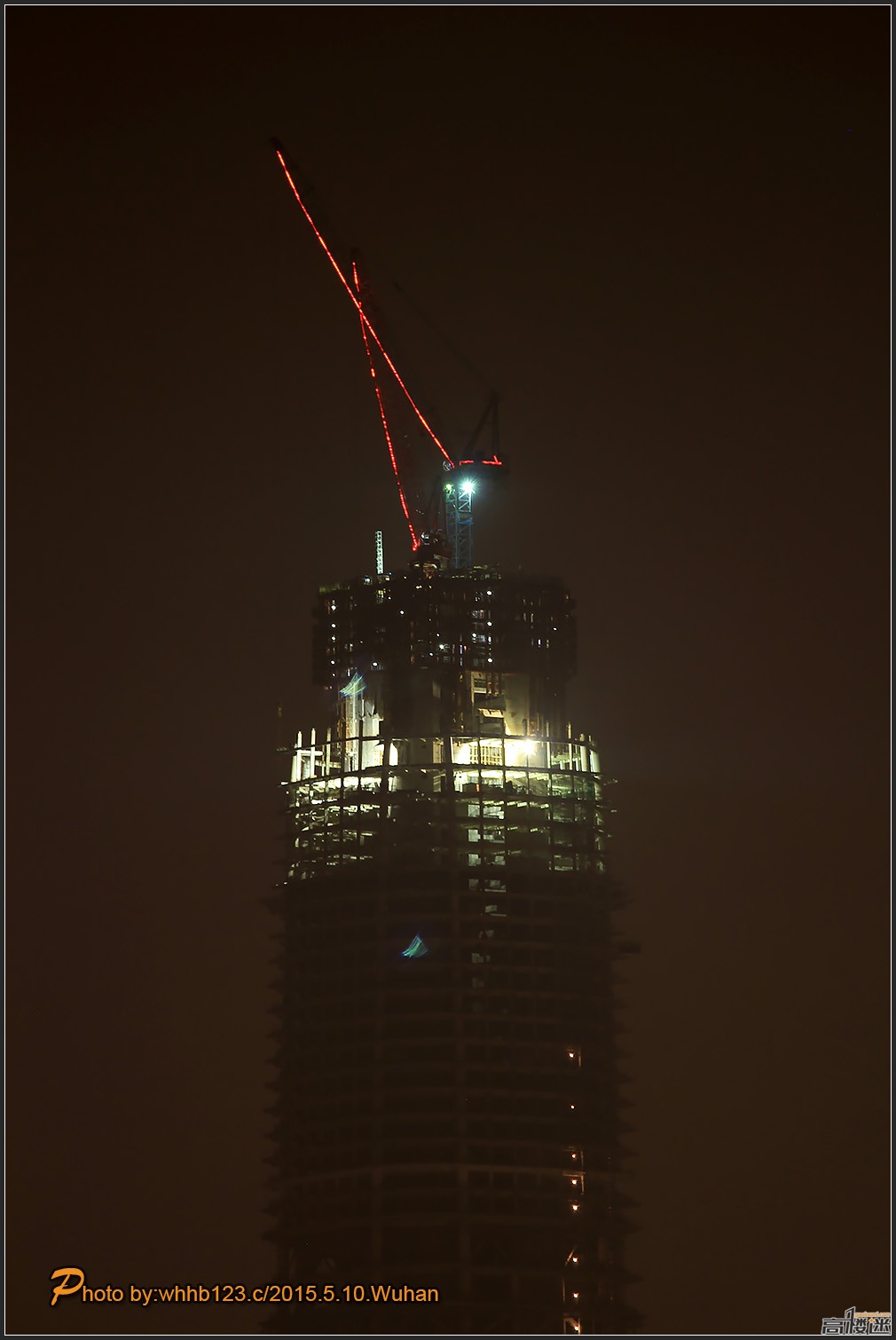

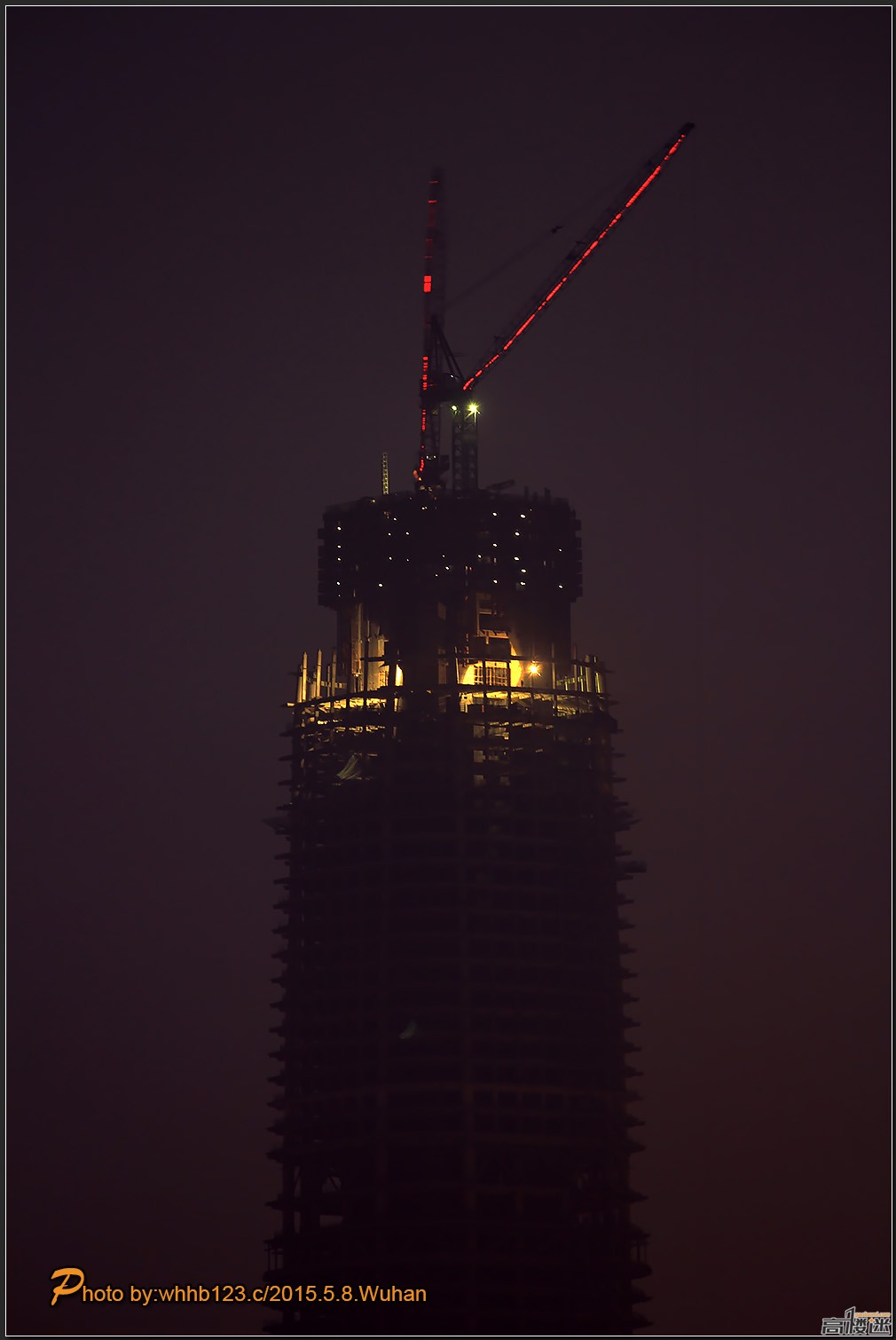

机电方面从地下室开始就进行了管线的预埋安装工作了 |
|
