发表于 2020-7-22 15:53:33 | 显示全部楼层
八号线北延段(文化公园-滘心)或12月底通车
2020-07-21 17:02 来源:大洋网
分享
大洋网讯 记者从广州市交通局了解到,八号线北延段(文化公园-滘心)已启动初期运营前安全评估项目招标。根据招标公告,中标人应于2020年12月20日前完成全部评估工作(含整改复核工作)。这是地铁新线通车前的必要条件,如果踩着这个时间点完成,八号线北延段(文化公园-滘心)的开通时间将会在今年12月底。

通车或要等到12月底

招标显示,广州诚信公路建设监理咨询有限公司受广州市交通运输局的委托,对《广州市城市轨道交通八号线北延段(文化公园至滘心段)初期运营前安全评估》进行公开招标采购,预算金额为90万元。其中提到,中标人应于2020年12月20日前完成全部评估工作(含整改复核工作),并出具评估文件。

对比去年年底开通的二十一号线(镇龙西-员村)、八号线(凤凰新城-文化公园)的同一招标,也是要求中标人应于2019年12月20日前完成全部评估工作(含整改复核工作),并出具正式评估文件。而这两条(段)新线的通车时间,分别为12月20日、12月28日。由此不难发现,如果进度没有提前,一切按照招标的时间点推进,那么八号线北延段(文化公园-滘心)的开通时间将会在今年12月底。

有2个站今年通不了

全长约16公里的八号线北延段,文化公园到滘心票价为5元。北延段通车后,线路全长(万胜围-滘心)约32公里,较目前翻倍,全程票价为7元。

八号线北延段(文化公园-滘心)共设13座车站,其中陈家祠站与一号线换乘,西村站与五号线换乘。这是同德围居民盼望已久的“解围”线路,上世纪九十年代,地铁一号线建设征地拆迁,大量住在老城区的街坊因此搬到同德围,长期依靠被称为“华山一条路”的西槎路出行。

根据上月广州市发改委公布的票价方案,今年通车的站点不含八号线西村站和彩虹桥站,这两站无法在今年开通,列车将连续两站不停站通过,陈家祠下一站就到鹅掌坦。

两个站“飞站”的原因各有不同,西村站主要因为前期征地受阻。而且,车站施工范围内一棵古树须原地保留,需调整工法,额外增加半年至一年施工时间,布局设计也因此调整。彩虹桥站面临来自管线、地质、土方外运等多方面挑战,车站周边就是东风西路、荔湾路、高架桥,必须小心翼翼。车站施工需外运土石方26万立方米,每日土方外运有效作业时间只有2小时,在前期每天平均出土量不足300立方米。

土建工程完成93%

截至2020年6月底,八号线北延段(文化公园-滘心)土建工程累计完成93%,13座车站主体结构全部封顶并进行机电设备安装和附属结构施工;全线轨行区、白云湖车辆段及主变电站已“三权”移交。



回复

使用道具 举报

发表于 2020-7-30 14:54:12 | 显示全部楼层

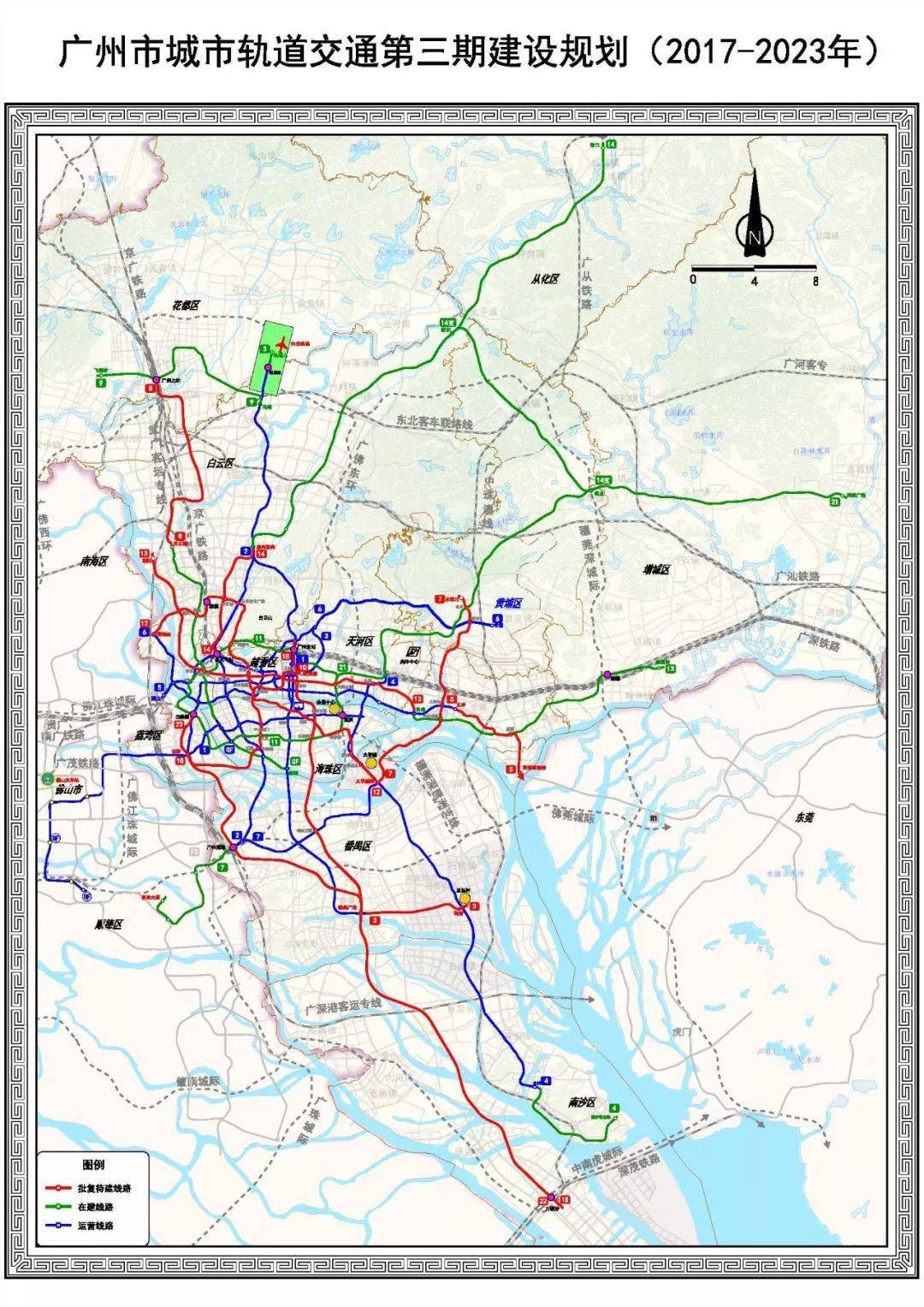

广州:根据《广州市城市轨道交通第三期建设规划(2017~2023 年)》,到2023年,广州地铁累计开通里程将突破800公里。按照远期规划,到2035年,广州市城市轨道线路长度达2000公里。

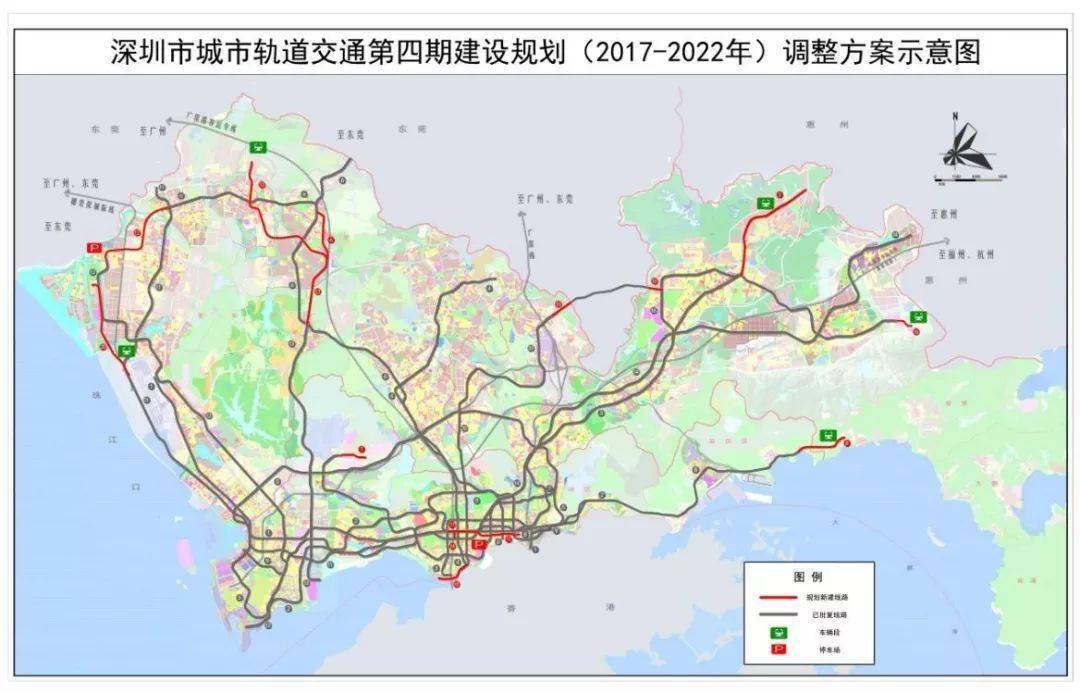

深圳:到2022年四期工程建成通车后,深圳轨道交通总里程将达580公里。按照远期规划,至2035年,深圳将建成33条线路总里程1335公里的轨道网络。

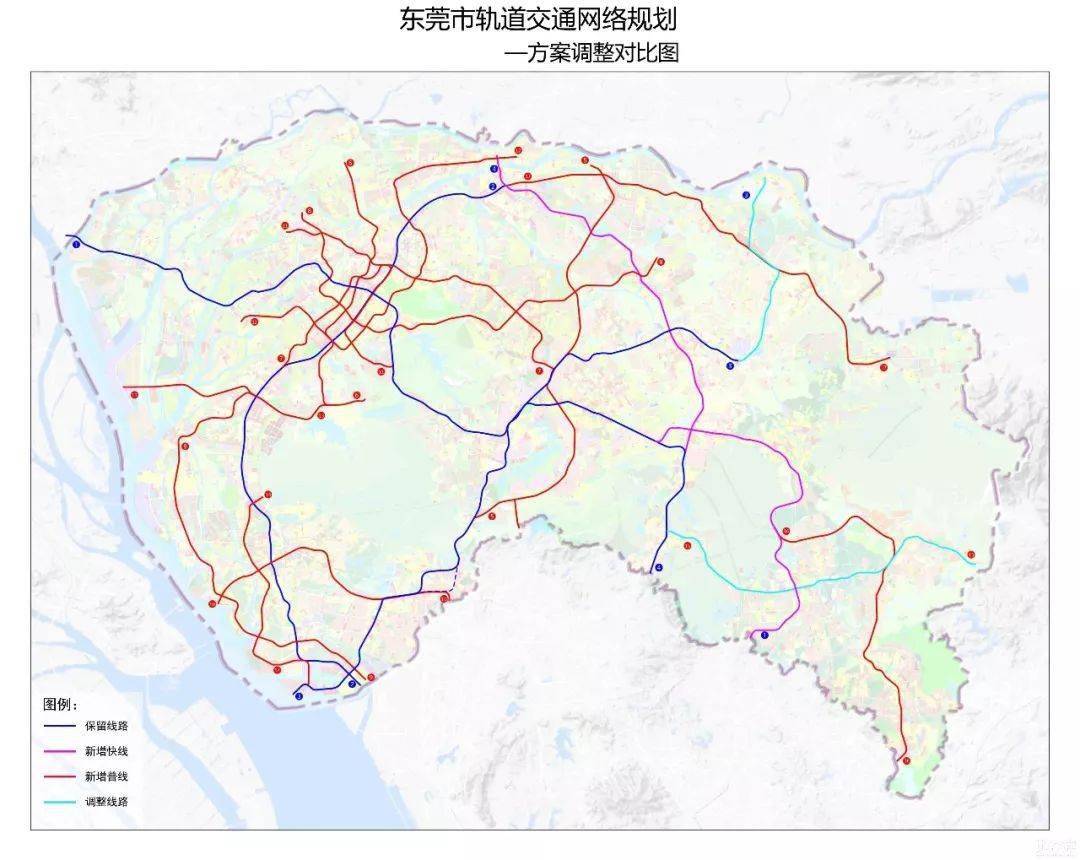

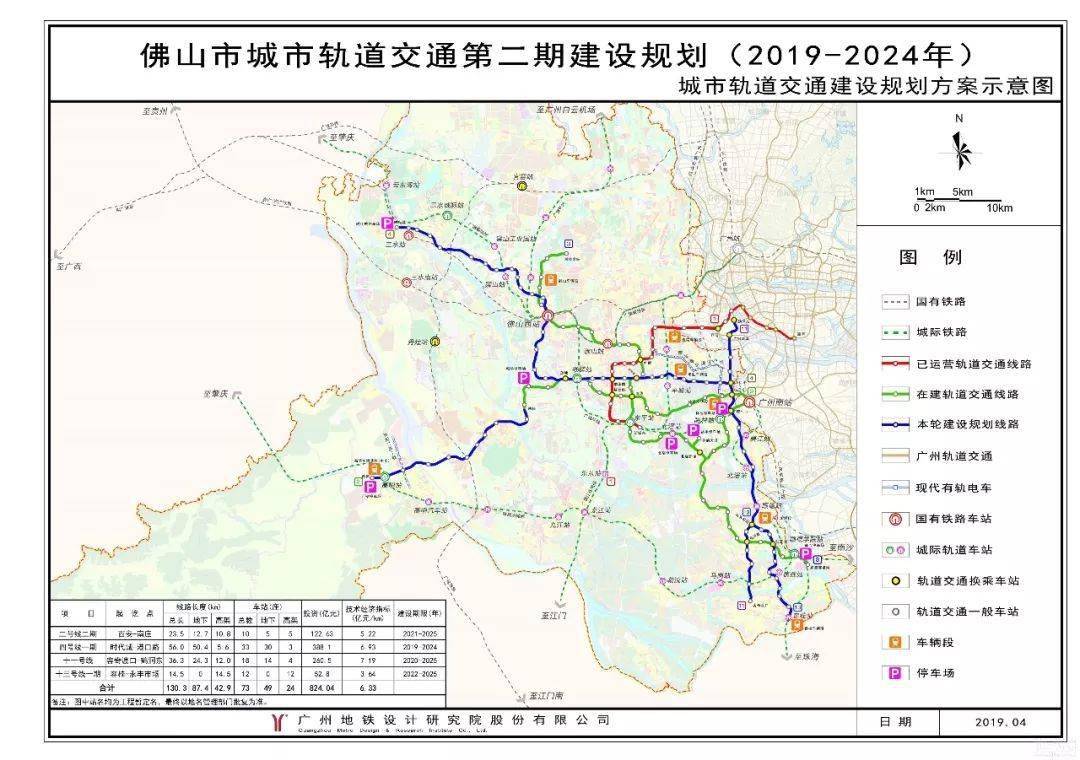

佛山:规划超500公里,规划多条地铁和广州连接。




东莞:规划8条线路,里程超过200公里,规划与广深连接。



根据《广州市国土空间总体规划(2018-2035年)》草案,广州将推进湾区城市基础设施的互联互通,形成轴带支撑,具体体现在三个方面:

1、共建世界机场群、港口群;

2、重点推进广深港高铁广州南站至广州站连通线、广中珠澳高铁等建设;

3、规划与佛山、东莞、中山、清远等周边城市地铁的衔接通道。

作为枢纽型网络城市的广州,其辐射能力更加强大。

未来通过城际轨道的建设,大湾区将实现人流、物流、资金流、信息流的互联互通,产业链条也将实现深度融合。

可以预见的是,充分利用公共交通出行、居住在轨道沿线,将会成为新的趋势。
回复

使用道具 举报

发表于 2020-7-31 09:13:42 | 显示全部楼层
白云机场将建捷运网:沟通3大航站楼、连接广州北站
随着白云国际机场的扩建工程加快,日后如何在这样一个巨无霸机场中,满足乘客在不同航站楼间的换乘、中转、交通?近日,广州白云国际机场三期扩建工程捷运系统设计开始招标,根据计划,白云机场远期将有T1T2楼内线、T3-T2联络线、T2-西卫星厅联络线,以及联络广州北站的跨航站区联络线等4条捷运系统。


白云机场远期捷运系统规划总平面图(远期)


此次招标拟建设西区捷运系统,并与西卫星厅同期投入运营,服务西卫星厅旅客和行李输送。同时,预留东区捷运系统土建工程,并确定与机场航站楼工程及地铁、城际铁路、高铁工程(如有)的衔接界面等内容。

东、西区捷运均将预留与广州北站空铁联运轨道衔接条件

资料显示,广州白云机场近期规划目标年为2030年,近期新建西二、东三跑道及其相关滑行道,新建T3航站楼,同步立项建设西卫星厅。据介绍,机场客运相关的航站区及配套设施满足规划年旅客量1.2亿人次需求。其中,第一航站区(T1+T2+西卫星厅)年旅客吞吐量为9000万,第二航站区(T3)年旅客吞吐量为3000万。机场终端容量为旅客吞吐量1.4亿人次,第一、第二航站区旅客吞吐量分别为1亿人次和4000万人次。预计机场将于2035-2045年之间达到终端容量。

白云机场三期捷运系统规划平面示意图


基于实施条件和需求判断,机场三期扩建工程捷运系统规划包括西区捷运系统和东区捷运系统,全部为空侧轨道交通,全部采用地下敷设方式。T2航站楼及西卫星厅之间建设西区旅客捷运系统;T3航站楼及T3卫星厅之间预留东区捷运系统。

招标公告显示,西区捷运系统,线路长约2千米,连接T2航站楼与西卫星厅,服务西卫星厅国内旅客。工程建设内容包括捷运隧道、T2航站楼新设捷运车站、捷运车辆与机电设备系统,并在西卫星厅内设置车站。实现T2航站楼与西卫星厅的空侧旅客交通服务,并预留与广州北站(T4航站楼)的空铁联运轨道衔接条件。

白云机场三期东区捷运系统设计范围平面图


而东区捷运系统,连接T3航站楼与T3卫星厅,并预留与广州北站(T4航站楼)的空铁联运轨道衔接条件。

捷运车站:凸显“云山珠水”特色 实现T2与西卫星厅“无缝衔接”

根据建设要求,捷运系统车站将有鲜明的标志性,充分展现岭南广府文化。装修设计符合广州地区“花城”地域特色和“云山珠水”的特点,提高旅客的感官体验。

在高颜值的同时,捷运系统还将以“方便旅客,以人为本”为最高目标,流程简捷顺畅,旅客步行距离最短,服务最便捷,结合机坪规划条件和航站楼设计流程布局,合理的布置捷运系统线路的运输组织及车站内的旅客流程,实现T2与西区卫星厅的空侧“无缝衔接”,并考虑与广州北站的轨道衔接。

随着远期T3航站楼、西卫星厅服务客流的增长,未来广州北站T4航站楼的使用,以及旅客对中转时间目标值的要求越来越高,三期捷运系统工程设计及车辆制式的选择必须能够满足远期服务功能的需要,减少对航站楼、线路及其配套工程设施设备改建、改造的可能,并预留扩建的条件,捷运系统线路将考虑与广州北站T4航站楼及T3航站楼和西卫星厅的衔接预留条件。招标公告还要求,捷运车辆制式的选择,也应综合考虑机场对空铁联运的规划和T1、T2空陆侧捷运系统的资源共享。



https://news.dayoo.com/guangzhou/202007/31/139995_53457851.htm


回复

使用道具 举报

发表于 2020-8-1 14:36:15 | 显示全部楼层
地铁标志最初的含义不是羊角,而是木棉花。系某些人以讹传讹,而人们又觉得羊角勉强扯得上关系,所以才逐渐改变了含义的。
回复

使用道具 举报

发表于 2020-8-1 16:03:43 | 显示全部楼层
本帖最后由 LAWDEFENDER 于 2020-8-1 16:07 编辑
souboy 发表于 2020-8-1 14:36
地铁标志最初的含义不是羊角,而是木棉花。系某些人以讹传讹,而人们又觉得羊角勉强扯得上关系,所以才逐渐 ...


广州地铁的标志由德国设计师设计, 标志为羊角造型,结合了广州的别称羊城(Yangcheng)的 “Y”缩写和广州市市徽“山羊”;标志可抽象为胜利的手势,寓意欣欣向荣;同时,标志代表了无限延伸的两条铁轨,寓意四通八达,体现了现代化的轨道行业的属性。
回复

使用道具 举报

发表于 2020-8-1 16:29:47 | 显示全部楼层
LAWDEFENDER 发表于 2020-8-1 16:03
广州地铁的标志由德国设计师设计, 标志为羊角造型,结合了广州的别称羊城(Yangcheng)的 “Y”缩写和 ...


据说当年是买大送细,买了德国佬的列车然后他们送一个logo
回复

使用道具 举报

发表于 2020-8-1 16:44:28 | 显示全部楼层
随着“东进”的深入,东部黄埔可以更大胆一点规划多几条线路,21号线的天河-水西段,人满为患了,考虑到知识城产业发展成熟,这条线会更挤。广州财力很有限,把有限的资金放在产出效益更大的地方,别再浪费钱在老城区了
回复

使用道具 举报

发表于 2020-8-1 17:02:48 | 显示全部楼层
yongning 发表于 2020-8-1 16:44
随着“东进”的深入,东部黄埔可以更大胆一点规划多几条线路,21号线的天河-水西段,人满为患了,考虑到知 ...

建完这一轮后,老城区的地铁线网也差不多全覆盖了,新一轮也只有24和25号线一条属于老城区线路吧,其他都是通往新城区的。
回复

使用道具 举报

发表于 2020-8-1 17:13:03 | 显示全部楼层
请问地铁17号线有纳入十四五规划吗
回复

使用道具 举报

发表于 2020-8-1 20:24:20 | 显示全部楼层
咣咣郎 发表于 2020-8-1 17:13
请问地铁17号线有纳入十四五规划吗

没人能回答你的问题,因为府前路从来没透露过
回复

使用道具 举报

发表于 2020-8-4 14:50:09 | 显示全部楼层
作者整理得好用心,第一次听说四大线的观点,蹲个好帖!
回复

使用道具 举报

发表于 2020-8-5 22:02:15 | 显示全部楼层
速看!广州12条在建地铁新线进度条刷新
2020-08-05 19:28 来源:南方+

8月5日,记者从广州地铁了解到,截至7月底,广州12条在建线路进度继续“刷新”:

八号线北延段

土建工程累计完成93%。13座车站中,5座车站主体已“三权移交”,其余8座进行机电设备安装和附属结构施工;全线轨行区、白云湖车辆段及主变电站已“三权”移交。

七号线西延段

土建工程累计完成73%。8座车站中,5座主体结构已封顶,其余3座进行土建施工;8个区间中,6个已贯通,其余2个进行土建施工。益丰停车场及出入段线进行土建施工。

十一号线

土建工程累计完成35%。32座车站中,员村、天河公园已建成开通,1座进行前期准备,其余29座均进行土建施工;32个区间中,员村至天河公园已建成开通,15个进行土建施工,其余16个进行施工前准备;赤沙车辆段和出入段线进行土建施工。

十八号线

全线土建工程累计完成72%。9座车站中,2座已封顶,6座进行土建施工,1座未开工;8个区间中,7个进行土建施工,1个区间未开工。万顷沙车辆段、陇枕停车场进行土建施工。

二十二号线

全线土建工程累计完成48%。8座车站中,2座已封顶,3座进行土建施工,其余3座未开工;7个区间中,1个已贯通,2个进行土建施工,其余4个区间均未开工。陈头岗停车场进行机电安装施工。

十三号线二期

土建工程累计完成14%;23座车站中,20座进行土建施工,其余3座进行前期准备;23个区间中,8个进行土建施工,其余15个进行前期准备。凰岗停车场及盖体进行土建施工。

三号线东延段

土建工程累计完成10%,4座车站全部进行土建施工;4个区间中,1个已开工,其余3个进行前期准备。广州新城停车场在进行施工前准备工作。

五号线东延段

土建工程累计完成5%。6座车站中,2座进行土建施工,其余4座进行前期准备;6个区间中,3个进行土建施工,其余3个进行前期准备。双岗停车场进行土建施工。

七号线二期

土建工程累计完成12%。11座车站全部进行土建施工;11个区间中,4个进行土建施工,其余7个进行前期准备,共有2台盾构机正在掘进。姬堂停车场在进行施工前准备工作。

十号线

土建工程累计完成5%。14座车站中,10座进行土建施工,其余4座进行前期准备;14个区间均进行前期准备工作。广钢新城车辆段在进行施工前准备工作。

十二号线

土建工程累计完成8%。25座车站中,20座正在进行土建施工,其余5座进行前期准备;24个区间中,2个区间进行中间风井和暗挖竖井土建施工,其余进行前期准备;槎头车辆段、大学城南停车场进行土建施工。

十四号线二期

土建工程累计完成8%。8座车站中,5座正在进行土建施工,其余3座进行前期准备;8个区间中,1个正在进行掘进施工,其余7个进行前期准备。

(注:以上车站名称仅为工程暂定名称,标准站名应以市ZF批准公布为准。)



18号线继续保持月进度5%
回复

使用道具 举报

发表于 2020-8-6 00:58:37 | 显示全部楼层
LAWDEFENDER 发表于 2020-7-22 15:53
八号线北延段(文化公园-滘心)或12月底通车
2020-07-21 17:02 来源:大洋网
分享

天啊,还“或12月底通车”,八北延后了多少年了,太令人失望了!
回复

使用道具 举报

发表于 2020-8-6 01:05:01 | 显示全部楼层
niceGZH 发表于 2020-8-5 22:02
速看!广州12条在建地铁新线进度条刷新
2020-08-05 19:28 来源:南方+

除了18号线首通段,其它的按原计划推后一年通车属惊喜,推后2年通车属满意,推后3年通车叫正常,对亚运后的广州地铁通车计划真的很失望,年年计划年年推迟,原来说2023年广州地铁通车里程可以达到800公里的,现在来看,2025年底能实现这一目标就偷笑了。
回复

使用道具 举报

发表于 2020-8-6 08:17:07 来自手机 | 显示全部楼层
太无用了8号北延,大半年还93%,难不成停工了多时?还进度条刷新,刷个毛线,糊弄民众呢
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 注册

本版积分规则

小黑屋|手机版|高楼迷

GMT+8, 2025-8-15 12:16 , Processed in 0.053942 second(s), 4 queries , Redis On.

Powered by Discuz! X3.4 Licensed

© 2001-2013 Comsenz Inc.

快速回复 返回顶部 返回列表
