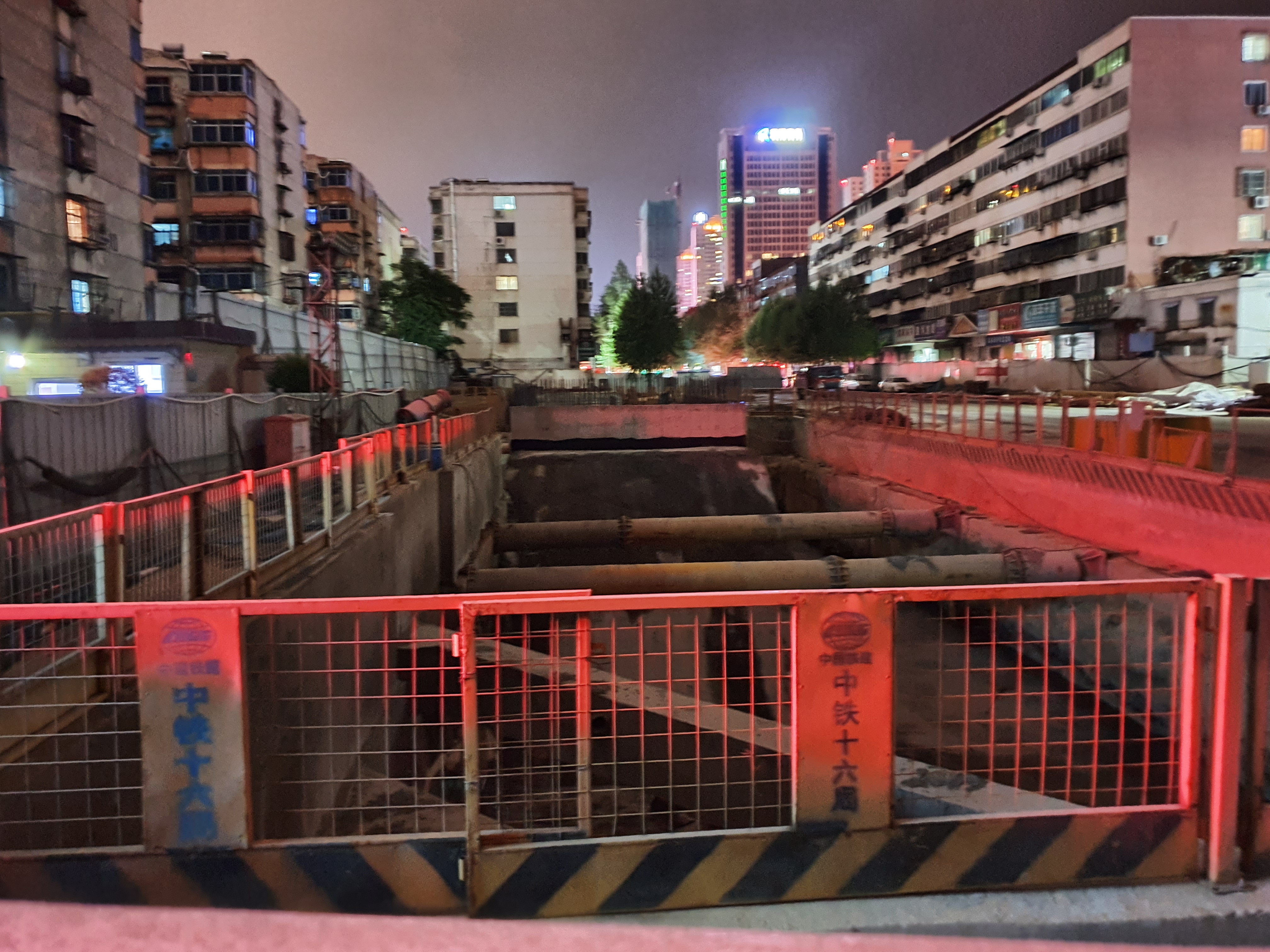

>" style="max-width: 800px; cursor: url("http://photo.lyd.com.cn/images/right.cur"), auto;"> 今日,在洛阳地铁1号线牡丹广场站,配套地铁1号线建设的我省首座地下变电所内,技术人员正在进行相关设备调试。 >" style="max-width: 800px; cursor: url("http://photo.lyd.com.cn/images/right.cur"), auto;"> 据了解,该变电所总建筑面积6056平方米,为地下三层结构,其中地下一层是控制室,地下二层高压设备室,地下三层电缆室。目前设备安装已经完毕,正在进行单机调试。此外,1号线全线机电设备安装已经完成总量的20%,按照计划安排今年年底将开始全线综合联调联试,确保2021年6月如期开通运营。
|
